Часть Владивостока останется без света 20 апреля — адреса
20:00
Дожди и сильный ветер придут в Приморье 20 апреля
19:00
Картина недели: курорт за 6,9 млрд, платные дороги без альтернативы и энергодефицит на ТЭЦ
18:00
Проект реконструкции очистных сооружений на острове Русский подготовят до конца года
17:30
С начала года во Владивостоке убрали более 260 незаконных рекламных конструкций
17:00
"Экосбор добавит 25% к стоимости": когда подорожают шины во Владивостоке
16:30
Движение по Фонтанной во Владивостоке перекроют в мае из-за монтажных работ
16:00
Благоустройство у Национального центра "Россия" в Приморье достанется единственному подрядчику
15:30
От 11 до 60 тысяч: сколько жители Владивостока заплатят за летнюю резину в 2026 году
15:00
Пятнистый "обжора" позировал на камеру в нацпарке "Земля леопарда" в Приморье
14:30
В Находке огонь уничтожил частный дом и повредил автомобиль
14:00
Заброшенный автобус сгорел ночью на многоярусной парковке ВВГУ во Владивостоке
13:45
За полгода наклеили накладки и поставили заглушку: репортаж из квартиры в ЖК Владивостока
13:30
Китай обрастает АЭС, Трамп против Папы и тайский Новый год: что у соседей
13:10
В Приморье простились с лейтенантом полиции, погибшим в ДТП с большегрузом
13:00

Второй этап реконструкции Владивостокской ТЭЦ-2 реализован на 85%

18 сентября 2025, 19:00
Общество

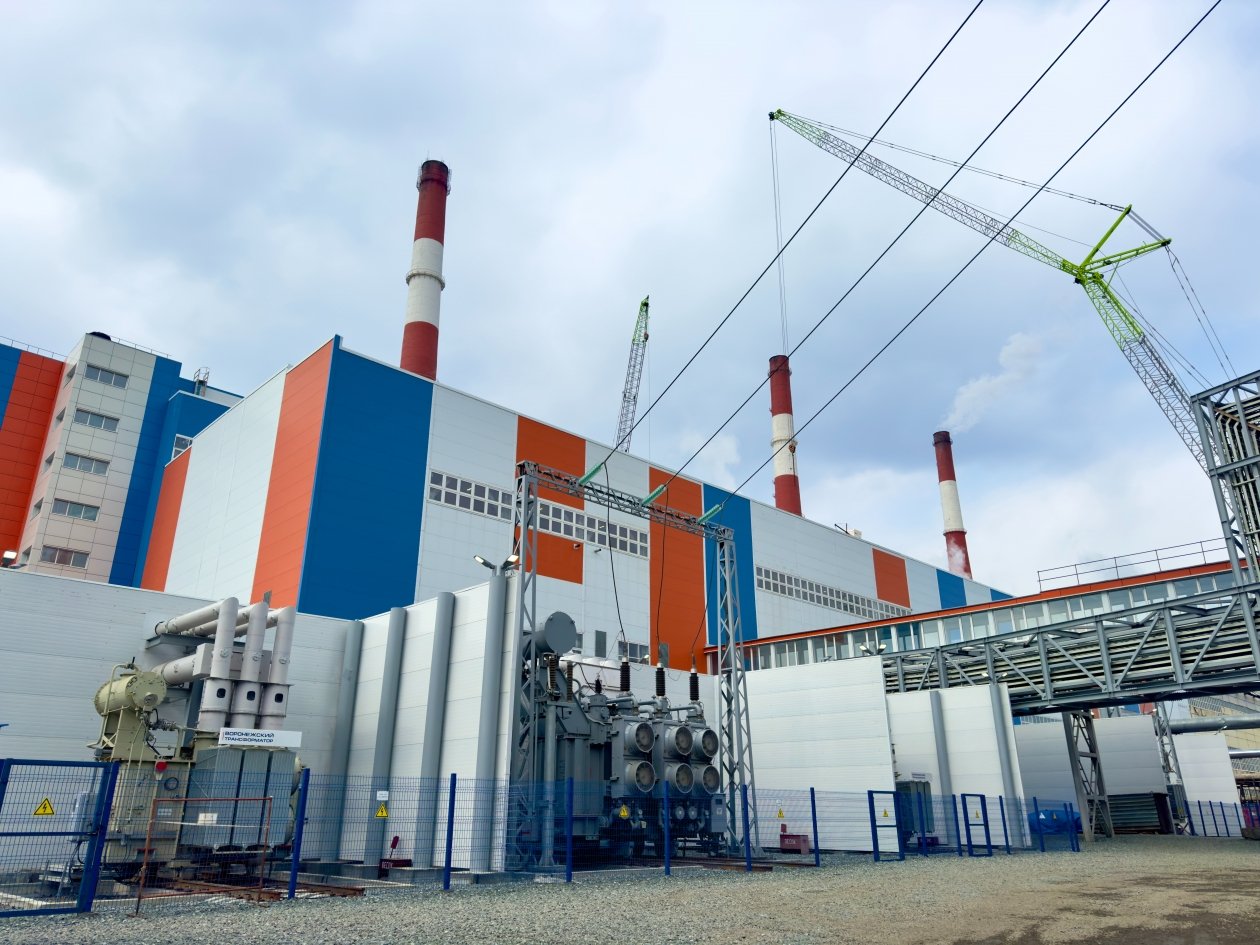

Второй этап реконструкции Владивостокской ТЭЦ-2 реализован на 85% предоставлены пресс-службой АО "ДГК"
Второй этап реконструкции Владивостокской ТЭЦ-2 реализован на 85%
Фото: предоставлены пресс-службой АО "ДГК"
Нашли опечатку?
Ctrl+Enter

Владивостокская ТЭЦ-2 готовится к завершению второго этапа реализации реконструкции, охватывающей котельное и турбинное оборудование, здания и сооружения. Обновление энергообъекта проводит РусГидро в рамках государственной программы по развитию тепловой электроэнергетики Дальнего Востока, реализуемой с целью замещения изношенных мощностей для обеспечения энергоснабжения новых потребителей, сообщили ИА PrimaMedia в пресс-службе предприятия.

Модернизация Владивостокской ТЭЦ-2 предусматривает замену трех наиболее изношенных турбоагрегатов и установку трех новых котлоагрегатов вместо шести отработавших. При этом электрическая мощность заменяемого оборудования увеличится.

Второй этап стартовал в начале 2024 года. Он включает замену турбины и двух котлов на один.

"В соответствии с графиком выполнено более 85% всех работ. Котел смонтирован, успешно прошла его продувка сторонним паром, выполнена парокислородная очистка поверхностей нагрева с целью удаления всех отложений (ржавчина, окалина) и создания защитной пленки на внутренних поверхностях нагрева котла, что в конечном итоге положительно скажется на надежности и эффективности его работы", — поясняет директор Владивостокской ТЭЦ-2 Сергей Трубецкий.

В турбинном отделении работы также ведутся согласно директивным срокам. Турбина смонтирована, ведется монтаж необходимого электротехнического оборудования. Завершен монтаж открытой трансформаторной установки собственных нужд ТСН-2 и ТСН-2Б. Параллельно этим работам завершена установка силового трансформатора Т-2.

Помимо монтажа основного оборудования второго блока, завершается монтаж третьего деаэратора подпитки сетевой воды деаэраторной установки. Это устройство позволяет удалить из подпиточной воды коррозионно-активные газы, чтобы защитить трубопроводы сетевой воды от коррозии. Готово и другое вспомогательное оборудование. Работы по всем направлениям ведутся в круглосуточном режиме. Внутри здания проводится чистовая отделка помещений.

"Завершение второго этапа реконструкции ВТЭЦ-2 запланировано на конец 2025 года. К этому моменту будет произведен запуск нового энергоблока №2. После завершения пуско-наладочных работ будет выполнено комплексное опробование для сдачи объекта в эксплуатацию", — обозначил Сергей Трубецкий.

На береговой насосной станции выполнена замена одного из четырех циркуляционных насосов и двух вращающихся сеток, предназначенных для очистки воды от мусора и водорослей с акватории залива, поступающей с помощью насосного оборудования в циркуляционный охлаждающий контур станции.

"Заменены два участка напорного трубопровода диаметром 1600 мм, общей протяженностью 200 м. Монтаж оборудования ведется в условиях непрерывного режима работы станции, в непосредственной близости с действующим смежным оборудованием", — сообщает главный инженер Владивостокской ТЭЦ-2 Денис Мельник.

Кардинально преображается и внешний облик береговой насосной станции — строители завершают обновление фасада зданий. Кульминацией реконструкции БНС станет замена всех циркуляционных насосов производительностью 12,3 тыс. м³/ч на насосы повышенной производительности — 16,5 тыс. м³/ч. Насосное оборудование оснащено устройством планового пуска, это позволит уменьшить нагрузки на оборудование во время пусковых операций.

16886
43
37
