Бетонирование заключительной захватки эстакадной части мостового перехода на остров Русский закончили. На полуострове Назимова в районе опоры ЭН10 на 30-метровую высоту в непрерывном 9-часовом режиме подано 116 кубометров высококачественной смеси. Эти кубометры стали финальными в масштабной операции по бетонированию плиты проезжей части уникального мостового перехода через пролив Босфор Восточный.
– Эту захватку мы между собой прозвали "золотой", она венчает почти двухлетнюю работу коллектива мостостроителей по сооружению эстакады моста со стороны полуострова Назимова – и бурение скважин под фундаменты, и возведение опор, и монтаж металлоконструкций проезжей части, – рассказывает прораб СК "Мост-Восток" Александр Юрьев. – Заключительный стык нестандартный – длиной 18 метров, против обычных 24-х. Поэтому на бетонировании мы обошлись меньшим количеством техники – в работе было по одному бетононасосу и бетонораспределителю и два миксера, которые подвозили смесь с завода, распложенном тут же, на промбазе №1.

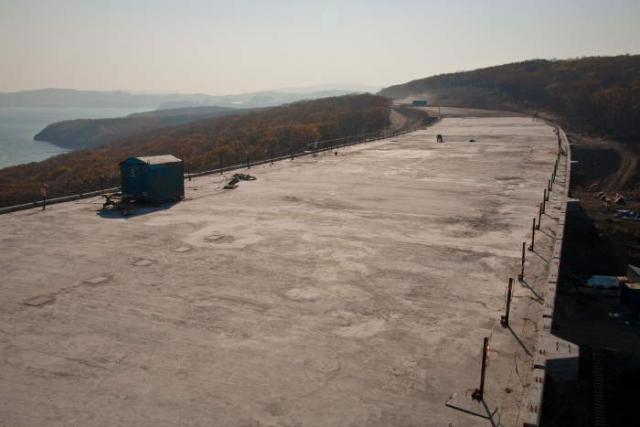

Почти 6 тысяч кубометров уложили в проезжую часть.. Фото: Автор: Игорь Лищук
Согласно технологии бетонирования, сначала укладывается слой смеси, потом с помощью игольчатых вибраторов она уплотняется, затем поверхность плиты выравнивается с помощью виброрейки.
При сооружении эстакад мостового перехода на остров Русский применяются самые современные технологии. Например, для объединения металлоконструкций с монолитной плитой проезжей части впервые в отечественном мостостроении были использованы стержневые упоры Нельсона, это позволяет пролетным строениям оставаться "гибкими" при нагрузке. Опорные части – одни из важнейших элементов, несущие колоссальную нагрузку – специально для мостового перехода выполнены мировым лидером в этой области немецкой фирмой Maurer Soehne. По специальному заказу мостостроителей российской компанией "СТАЛФОРМ Инжиниринг" изготовлен и современный опалубочный комплекс – по качеству и надежности он не уступает зарубежным аналогам при значительно меньшей цене.

Эстакаду на приморский остров Русский забетонировали.. Фото: Автор: Игорь Лищук
Траектория эстакады мостового перехода криволинейна в плане, к тому же здесь есть вертикальный уклон с виражом. Высота подъема по ходу эстакадной части составляет от 12,5 м до 37 м. Поэтому смесь на участках заливалась с помощью агрегатов, в "шахматном порядке" перемещавшихся по путям катания. Применяемая мостостроителями технология позволяет равномерно распределить бетон и идеально выдержать наклон эстакады. Бетонирование плиты проезжей части общей протяженностью порядка 920 метров выполнено в 44 захватки – с учетом съездов со стороны полуострова Назимова и со стороны острова Русского.

Почти 6 тысяч кубометров уложили в проезжую часть.. Фото: Автор: Игорь Лищук
– Сегодня завершен серьезный и значимый этап в строительстве уникального мостового перехода на остров Русский, – подчеркнул директор филиала "УСК МОСТ" во Владивостоке Алексей Баранов. – По обе стороны пролива для сооружения монолитной плиты проезжей части смонтировано более 4102 тонн металлоконструкций и уложено порядка 6000 кубометров бетона. По проекту ее ширина составляет 21 метр, предусмотрено 4 полосы движения – по 2 в каждую сторону. Позже на нее будет положено дорожное покрытие, а затем асфальт. Так будет возведена соответствующая мировым стандартам проезжая часть мостового перехода через пролив Босфор Восточный.
