Полис по ипотеке в Югории: покрытие, исключения и порядок расчёта
Более 100 жителей Приморья погибли при пожарах за год
За знания и преданность профессии: педагогов ТГМУ чествовали во Владивостоке
Железнодорожник погиб при сходе укладочного крана в Приморье
Пешие путешественники дошли до стелы "Москва-Владивосток"
Клятва на верность Родине: как Тихоокеанский флот хранит традиции военной присяги
Новый режим: Единая ТОР будет доступна только новым инвесторам
Премию им. Арсеньева представили на Форуме школьников в Москве
Валерий Лимаренко: Сахалинская область отправила в зону СВО более 11 тонн гуманитарной помощи и личных посылок
Смена циклонов принесёт в Приморье резкие перепады температуры в начале следующий недели
"За пределами судна": работодатель раскрыл подробности смерти моряка из Владивостока в КНР
"Лёгкие деньги" привели школьницу из Приморья на скамью подсудимых
 А вы пробовали дарить подарки просто так?
Творог из Амурской области с запрещённым ферментом нашли в магазине Владивостока
Уникальные особенности китайско-российского партнерства
Восемь школ Владивостока введут предмет "Тигроведение"
Россия и Китай договорились о развитии в Приморье агропромышленного и транспортно-логистического комплекса
На перекрёстках Снеговой Пади во Владивостоке изменили работу светофоров — что нужно знать водителям

Со срывами и дефектами: КСП проверила, как строят детсады в Приморье

На программу предусмотрели 9,3 млрд рублей, но аудиторы признали достигнутым лишь один из пяти критериев эффективности
Политика
Детский сад на Сочинской, 14, во Владивостоке Дмитрий Осипчук, ИА PrimaMedia
Детский сад на Сочинской, 14, во Владивостоке
Фото: Дмитрий Осипчук, ИА PrimaMedia
Нашли опечатку?
Ctrl+Enter

PrimaMedia, 7 октября. Контрольно-счетная палата Приморья (КСП) проверила реализацию программы по созданию мест в детских садах. За семь лет их число выросло на 3,7 тысячи. Однако аудиторы выявили срывы строек, ошибки проектирования, дефекты на уже сданных объектах и расходы, признанные неэкономными. Наиболее резонансным эпизодом стала реконструкция детсада в Уссурийске: после работ здание признали аварийным и рекомендовали снести. Ущерб местному бюджету оценивается в 70 млн рублей. Палата признала выполненным только один из пяти критериев эффективности программы — расходы на новые места не вышли за первоначальный план.

ИА PrimaMedia ознакомилось с отчетом Контрольно-счетной палаты. Аудит проводился в рамках параллельного контрольного мероприятия со Счетной палатой РФ.

В 2018–2025 годах в краевом бюджете на создание новых мест в дошкольных организациях предусмотрели 9,275 млрд рублей, из которых фактически исполнили 6,237 млрд рублей, или 67,25%. За этот период в крае создали 3 757 мест в 22 дошкольных организациях — за счет строительства, реконструкции и приобретения помещений.

В целом обеспеченность дошкольников местами в крае выросла. По данным Приморскстата, в 2018 году на тысячу детей приходилось 646 мест, а в 2024 году — 856.

"В Приморском крае наблюдается положительная динамика в решении вопроса обеспеченности детей местами в детских садах", — говорится в документе.

Но рост числа мест не означал, что программа реализовывалась без сбоев. КСП оценивала ее по пяти критериям: соблюдались ли сроки строительства, соответствовали ли фактическая вместимость и загрузка садов проектным показателям, оставались ли неиспользованные ассигнования, насколько экономно расходовались средства и не превышала ли стоимость создания мест первоначальные планы.

Выполненным аудиторы признали только последний критерий: новые места создавались без превышения первоначально запланированных объемов финансирования. По остальным направлениям КСП выявила нарушения и отклонения — от переноса сроков строительства до недозагрузки одних учреждений и переполненности других.

Реконструкция закончилась аварийностью

Один из наиболее проблемных объектов — бывший ведомственный детский сад 1992 года постройки на улице Промышленной, 5д в Уссурийске. После передачи здания муниципалитету его решили реконструировать с надстройкой третьего этажа.

До начала работ техническое состояние здания считалось ограниченно работоспособным, однако после проектирования и реконструкции оно стало аварийным.

Аудиторы связали ухудшение, в частности, с ошибками проекта, нарушением строительных норм, некачественными работами и применением материалов низкого качества.

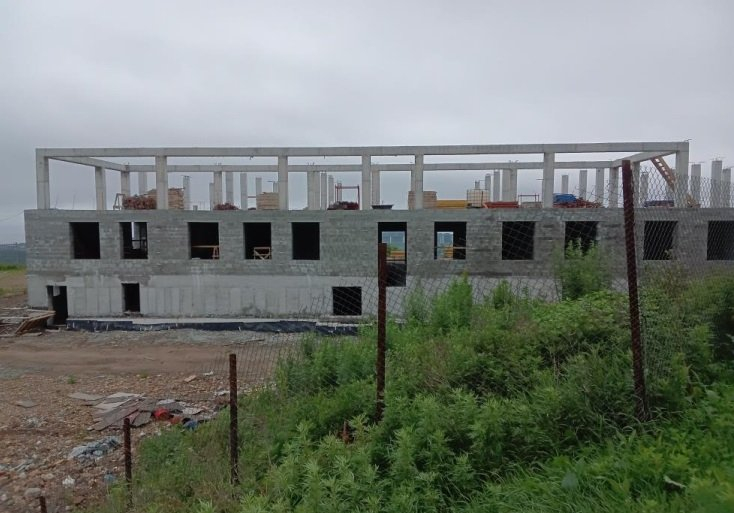

Объект реконструкции, расположенный по адресу: г. Уссурийск, ул. Промышленная, 5Д

Объект реконструкции, расположенный по адресу: г. Уссурийск, ул. Промышленная, 5Д. Фото: Из отчета Контрольно-счетной палаты Приморского края

Проект выполнило ООО "Архибат", контракт с которым был заключен в 2020 году. Строительные работы по контракту стоимостью 327,1 млн рублей вело АО "Уссурийское предприятие тепловых сетей", но к марту 2023 года подрядчик выполнил их лишь на 39,4 млн рублей, или на 12,05%. Заказчик также фиксировал нарушения технологии и качество работ, после чего реконструкцию остановили.

"Дальнейшая реконструкция здания нецелесообразна, восстановление здания и его безопасная эксплуатация в будущем невозможна, в связи с чем необходим демонтаж всех строительных конструкций", — сказано в техническом заключении, которое приводит КСП.

Стоимость демонтажа оценили в 70,493 млн рублей. Эту сумму КСП квалифицировала как ущерб бюджету Уссурийского городского округа, указав, что виновные лица пока не установлены.

Полиция дважды отказала в возбуждении уголовного дела в отношении представителей проектной организации из-за отсутствия признаков мошенничества. В УМВД по Приморскому краю при этом отмечали необходимость строительной экспертизы стоимостью около 1,031 млн рублей, однако финансирования на нее не было. По итогам аудита КСП направила материалы по этой реконструкции в прокуратуру Приморского края.

Планы по этому объекту прежде выглядели иначе. Еще в 2022 году реконструкцию детсада на Промышленной на 222 места предполагалось завершить в 2023-м.

Глава Уссурийска Евгений Корж переходит в правительство Приморья

По данным источников, он будет курировать строительный блок и может получить статус первого зампреда

Срывы сроков, смена подрядчика и стройка в зоне подтопления

Еще один проблемный проект в Уссурийске — детский сад на 220 мест на улице Московской. Муниципалитет выделил под него участок площадью 15 тыс. кв. м, расположенный в зоне подтопления от рек Раздольной, Раковки и Комаровки. Прямо рядом с площадкой аудиторы обнаружили заболоченную территорию.

Контракт на проектирование и строительство стоимостью 714,5 млн рублей заключен с АО "Уссурийское предприятие тепловых сетей", подрядчику перечислен аванс 54 млн рублей. В мае 2026 года "Примгосэкспертиза" выдала отрицательное заключение: документация не соответствовала результатам изысканий, заданию и техническим требованиям, а сметная стоимость в 820,8 млн рублей была определена недостоверно.

КСП указывает, что строительство самого детсада предполагается завершить в 2028 году, тогда как жилой микрорайон, для которого он создается, — в 2030-м.

"В целях исключения рисков удорожания строительства объекта, в связи с необходимостью выполнения мероприятий по инженерной защите территории от возможных подтоплений, считаем целесообразным пересмотреть выбор земельного участка под размещение данного объекта", — заключили аудиторы.

По еще одному детскому саду в Уссурийске — на 220 мест на улице Выгонной, 1а, — КСП также зафиксировала перенос срока завершения. Первый подрядчик, ООО "КСМ", успел установить лишь 40% ограждения стройплощадки и бытовку, но к основным работам не приступил. Компанию внесли в реестр недобросовестных поставщиков. После расторжения контракта с "КСМ" работы продолжило ООО "СЗ "Илиада", однако новый подрядчик также не сдал объект к концу 2025 года. Правительственная комиссия согласовала перенос срока завершения строительства на 2026 год.

Проблемы с подрядчиком затормозили и детсад на 120 мест в микрорайоне Садовый в Большом Камне. Первоначально его собирались завершить в 2023 году, затем срок дважды продлевали — до 2025-го. К 28 апреля 2026 года подрядчик ООО "Городская Компания Сервиса" выполнил работы на 308,6 млн рублей при выросшей до 350,4 млн рублей цене контракта, но объект не сдал. Муниципалитет расторг договор в одностороннем порядке, а проведенный в мае новый аукцион не привлек ни одного участника.

Во Владивостоке из-за некачественной проектно-сметной документации остается незавершенным детсад на 120 мест на улице Кипарисовой. Подрядчик взыскал с муниципального заказчика 11,71 млн рублей за дополнительные работы, не предусмотренные проектом. По данным аудиторов, первоначальный срок завершения объекта — декабрь 2019 года — переносился до 2026-го. На 1 июня 2026 года строительная готовность составляла 33%, что, по оценке КСП, создает риск очередной задержки.

Сады есть, но работают с дефектами

На другом объекте во Владивостоке — детсаду на улице Крыгина — не устранены гарантийные дефекты: подрядчик признан банкротом, требования заказчика на 39,635 млн рублей включены в третью очередь реестра кредиторов.

А в детском саду № 167 в районе Патрокла на улице Сочинской, 14, введенном в 2021 году, аудиторы обнаружили неработающую вентиляцию. С сентября в здании также разместили начальную школу — здесь открыли четыре первых класса.

Новая начальная школа заработала в микрорайоне Патрокл во Владивостоке

Первые 120 первоклассников пошли на уроки в обновлённом помещении бывшего детсада №167

Первые проблемы с воздухообменом руководство учреждения, следует из отчета, зафиксировало в октябре 2024 года: вышла из строя приточная вентиляция. В октябре 2025 года было установлено, что вентиляционная система неисправна из-за выхода из строя контроллеров. Аудиторы также указали на трещины в стенах и необходимость ремонта потолка на входе в одну из групп.

Подрядчик признал дефекты и со своей стороны обязался устранить отделочные недочеты до конца июля. А с вентиляцией ситуация сложнее.

"Устранение дефектов вентиляционной системы потребует большего времени, так как данная система является сложным технологическим оборудованием", — говорится в отчете.

КСП отмечает, что санитарные нормы не допускают ремонтные работы в период пребывания детей в учреждении. Палата рекомендовала администрации Владивостока обеспечить контроль за устранением недостатков.

Часть замечаний, согласно отчету, устраняли в ходе проверки: во Владивостоке в помещениях, выкупленных под детсады, провели перепланировку, установили и заменили санитарное оборудование, оборудовали прогулочные площадки. При этом проблемы отдельных строек и гарантийные дефекты потребовали дальнейших решений.

Общая загрузка скрывает различия

Аудит также показал неравномерную загрузку уже введенных учреждений. В целом их наполняемость на 1 января 2026 года составила 96,62%. Однако за средним показателем скрываются существенные различия между территориями.

В детсаду на улице Кирова в Артеме число воспитанников превышало проектную мощность на 30,43%: учреждение, рассчитанное на 230 мест, посещали 300 детей. Превышение также зафиксировали в Дальнереченске и Вольно-Надеждинском.

В то же время наполняемость новых учреждений в Большом Камне и Новонежино не достигала 75%. В частности, детсад на улице Гагарина в Большом Камне при мощности 280 мест посещали 149 воспитанников.

По итогам аудита КСП рекомендовала краевым министерствам усилить контроль за сроками проектирования и строительства, синхронизировать сроки в документах стратегического планирования и учитывать реальные заявки муниципалитетов при распределении субсидий. Материалы по реконструкции детсада на улице Промышленной, 5д в Уссурийске палата направила в прокуратуру Приморского края, а отчет — губернатору, Законодательному собранию и Счетной палате РФ.

Отчет КСП планируется рассмотреть на заседании профильного комитета Законодательного собрания Приморья ориентировочно 14 октября.
