Работы по газификации Владивостокской ТЭЦ-2 продолжаются в филиале "Приморская генерация" ОАО "Дальневосточная генерирующая компания". Энергетики ведут монтаж горелочных устройств на газифицируемых котлах, сообщили РИА PrimaMedia пресс-служба филиала "Приморская генерация" ОАО "Дальневосточная генерирующая компания".

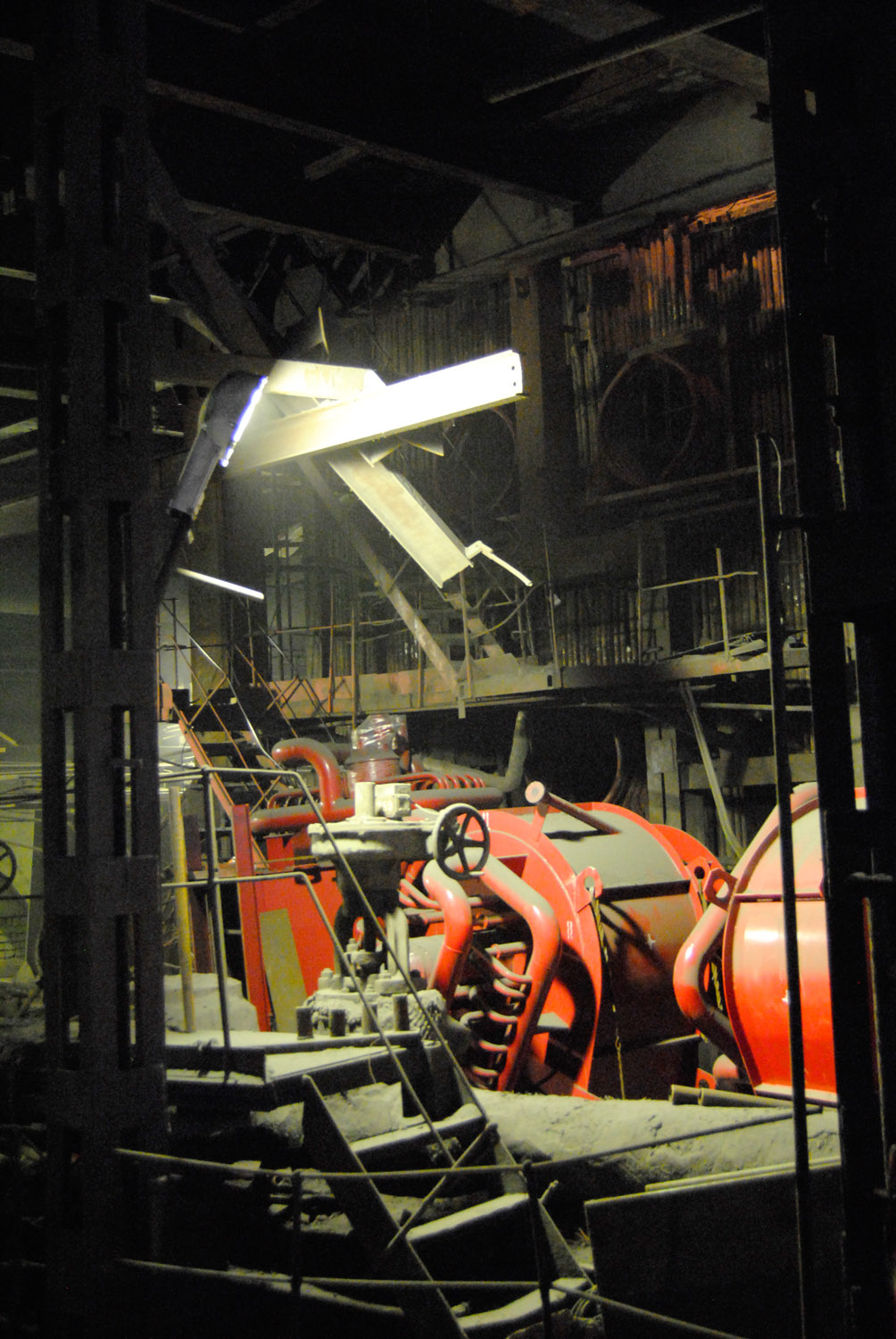

Ремонтные работы, Фото с места события из других источников. Фото: Автор фото: пресс-служба филиала "Приморская генерация"
"Котлоагрегат №10 выведен на реконструкцию 1 марта. К настоящему моменту здесь выполнена замена труб потолочного пароперегревателя, аэродинамического выступа, установлены шесть газовых горелок. Продолжается монтаж системы подачи природного газа на котел. Параллельно ведется реконструкция холодной воронки котлоагрегата. 1 июля мы должны приступить к промывке и гидравлическим испытаниям котла", - прокомментировал ход газификации главный инженер филиала "Приморская генерация" ОАО "ДГК" Андрей Бесчастнов.

Оборудование, Фото с места события из других источников. Фото: Автор фото: пресс-служба филиала "Приморская генерация"
В июле, после завершения гидравлических испытаний котлоагрегата №10, планируется приступить к обмуровке котла и монтажу автоматизированной системы контроля и управления технологическими процессами, а также установке регулирующей арматуры.
Напомним, активные работы по переводу оборудования Владивостокской ТЭЦ-2 на сжигание газового топлива идут с июля 2010 г. В сентябре 2011 г. Владивостокская ТЭЦ-2 стала первым объектом в крае, начавшим работу на природном газе. В декабре того же года в соответствии с графиком был успешно завершен первый этап работ, в результате число агрегатов станции, переведенных на новый вид топлива, достигло шести. В марте 2012 году на станции начаты работы по реализации второго этапа проекта. Газификация Владивостокской ТЭЦ-2 финансируется за счет средств ОАО "ДГК". В октября 2012 года завершился второй этап газификации ВТЭЦ-2.
